汕頭市某古祠堂加固頂升工程
汕頭市某古祠堂加固頂升工程

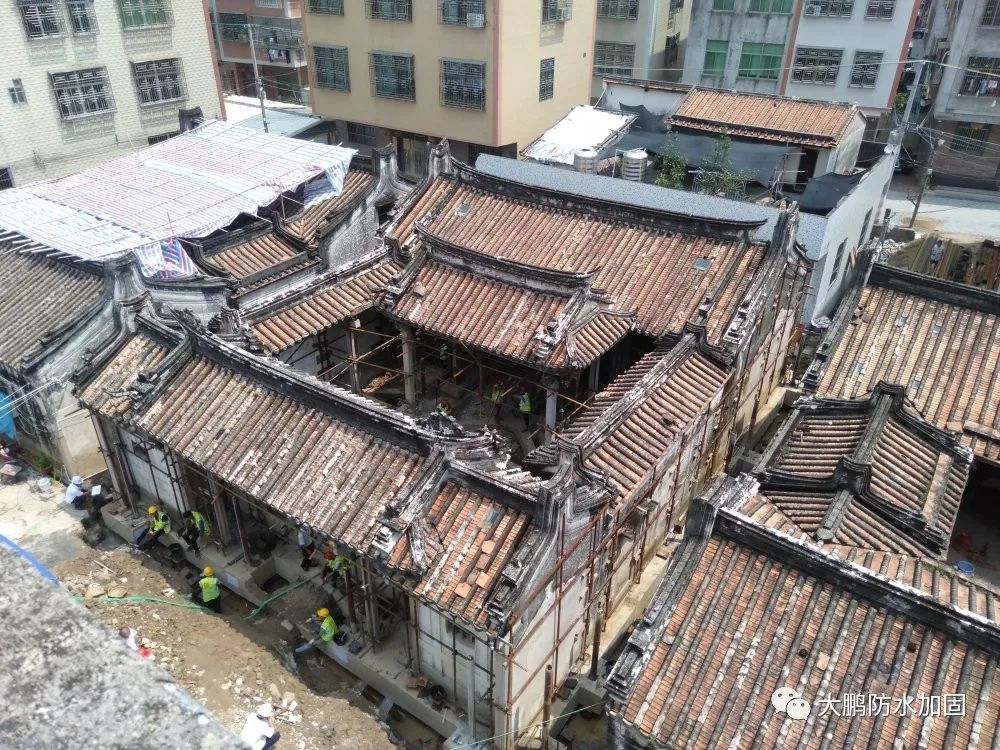

頂升前 頂升後效果
一、工程概況
bengongchengweiyushantoushichaoyangqu,gaicitangweiminguoshiqigujianzhu。youyufangwuzhoubianpaishuixitongbuchang,zhoubiandedaduofangwudouyichaichuzhongjian,bingjiangshoucengditaishenggao,daozhigaigucitangdishijiaodi,meiciyudaoxunqijiuhuishoudaoyushuijinpaozhiyimiduogao,changqijinpaozhishigucitangqiangti、柱(zhu)子(zi)及(ji)四(si)周(zhou)出(chu)現(xian)發(fa)黴(mei)發(fa)黑(hei)現(xian)象(xiang)。為(wei)保(bao)護(hu)該(gai)古(gu)祠(ci)堂(tang)不(bu)再(zai)受(shou)到(dao)雨(yu)水(shui)浸(jin)泡(pao),受(shou)業(ye)主(zhu)委(wei)托(tuo)由(you)我(wo)司(si)對(dui)該(gai)古(gu)祠(ci)堂(tang)進(jin)行(xing)房(fang)屋(wu)安(an)全(quan)鑒(jian)定(ding),然(ran)後(hou)再(zai)依(yi)據(ju)鑒(jian)定(ding)報(bao)告(gao),對(dui)該(gai)古(gu)祠(ci)堂(tang)進(jin)行(xing)“增高”頂升加固設計及施工。

二、加固頂升流程
按照業主要求,第一天頂升的開始時間為早上11:05分,原計劃第一天頂升37級至1050mm,第二天頂升32級至1950mm,第三天頂升16級至2360mm。我司根據甲方要求及現場情況對頂升計劃進行調整優化,調整後第一天頂升分32級,頂升高度至900mm,第二天頂升分30級,頂升高度至1800mm,第三天頂升分30級,頂升高度至2360mm。

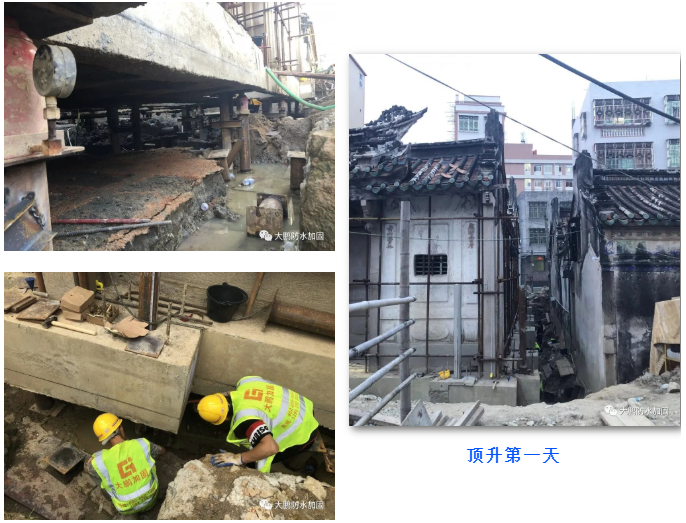

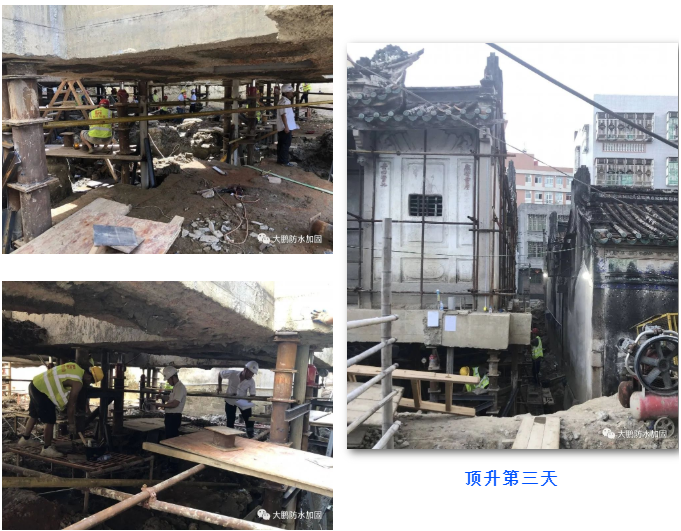

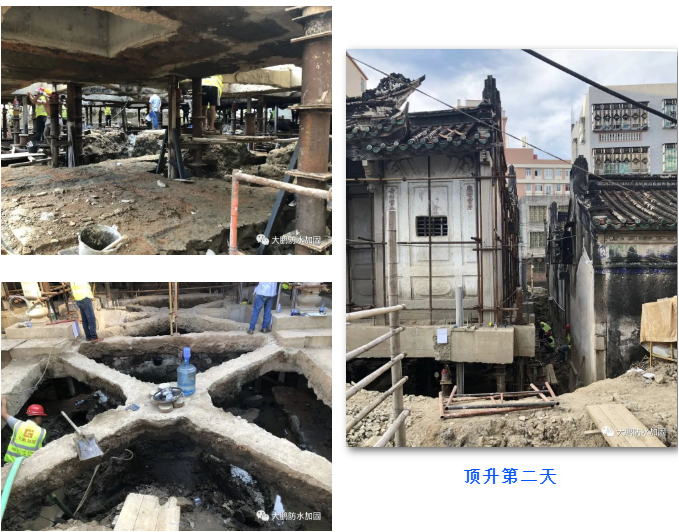

連續三天的頂升過程
三、人員配置

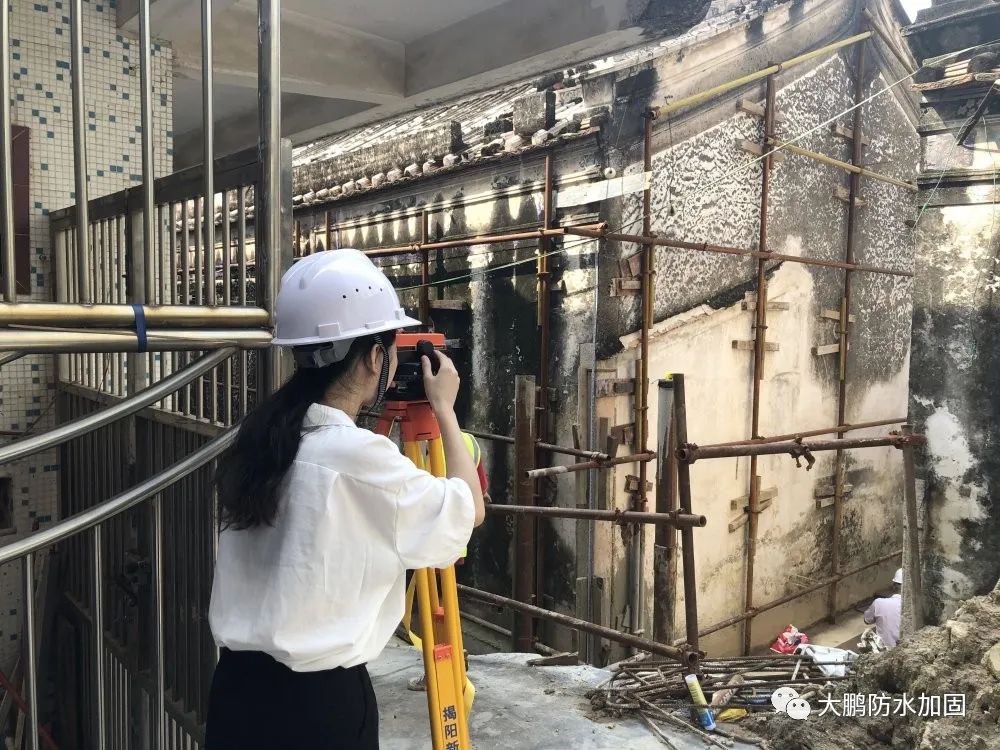

為確保頂升順利平穩進行,我司現場安排監測組3人,分別對古祠堂豎向位移及水平位移進行監測記錄,安排現場管理人員6人,分別對24個(ge)頂(ding)升(sheng)千(qian)斤(jin)頂(ding)的(de)頂(ding)升(sheng)量(liang)進(jin)行(xing)監(jian)測(ce)記(ji)錄(lu),成(cheng)立(li)現(xian)場(chang)頂(ding)升(sheng)指(zhi)揮(hui)部(bu),對(dui)每(mei)級(ji)頂(ding)升(sheng)量(liang)及(ji)頂(ding)升(sheng)時(shi)間(jian)進(jin)行(xing)把(ba)控(kong),並(bing)根(gen)據(ju)現(xian)場(chang)監(jian)測(ce)數(shu)據(ju)對(dui)頂(ding)升(sheng)過(guo)程(cheng)中(zhong)出(chu)現(xian)的(de)偏(pian)差(cha)及(ji)時(shi)進(jin)行(xing)校(xiao)正(zheng)。

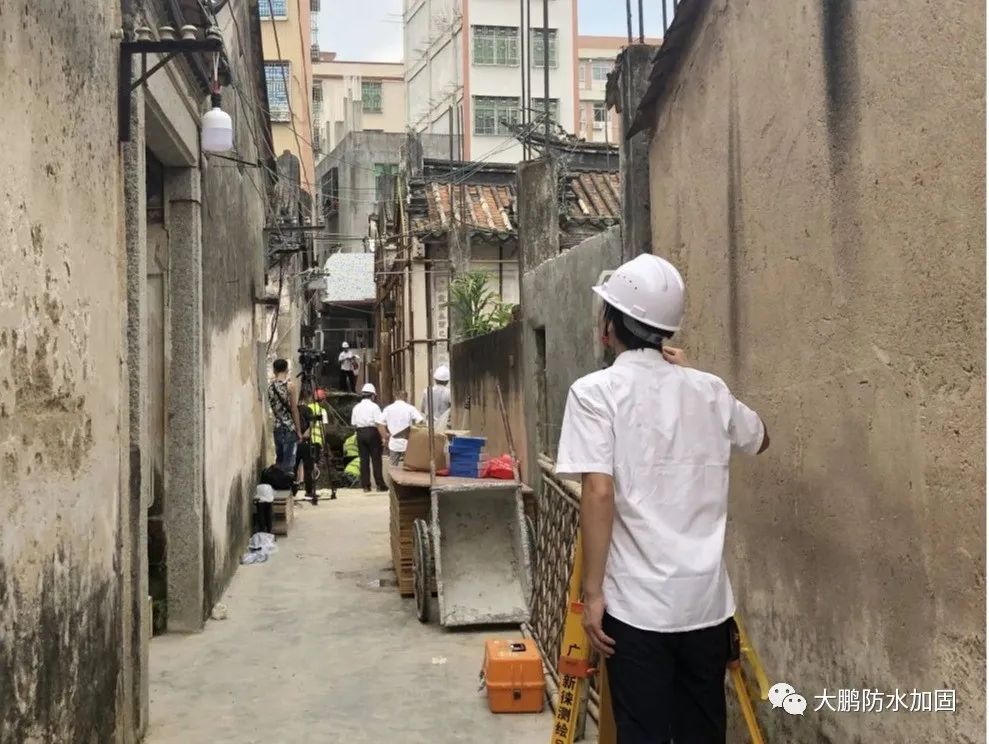

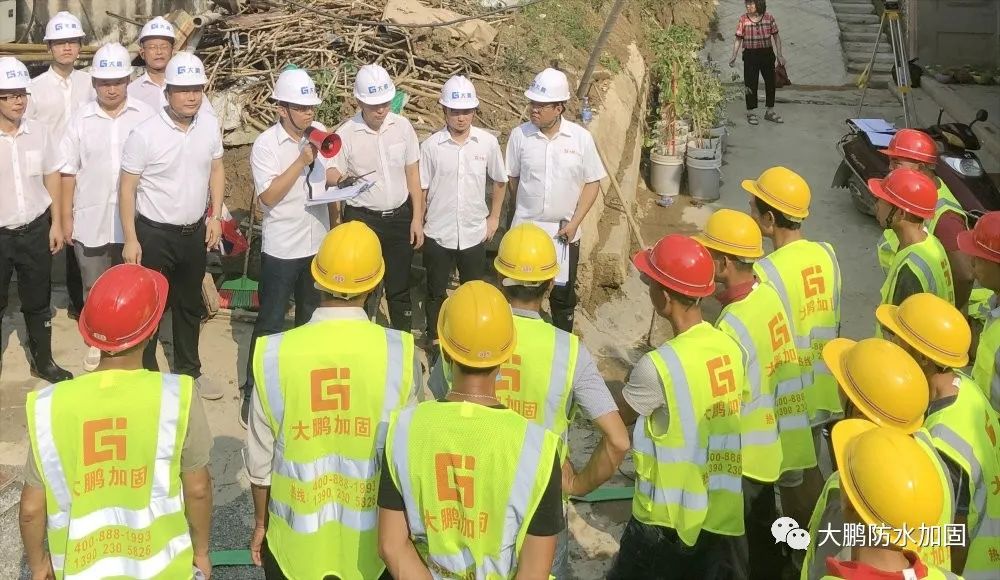

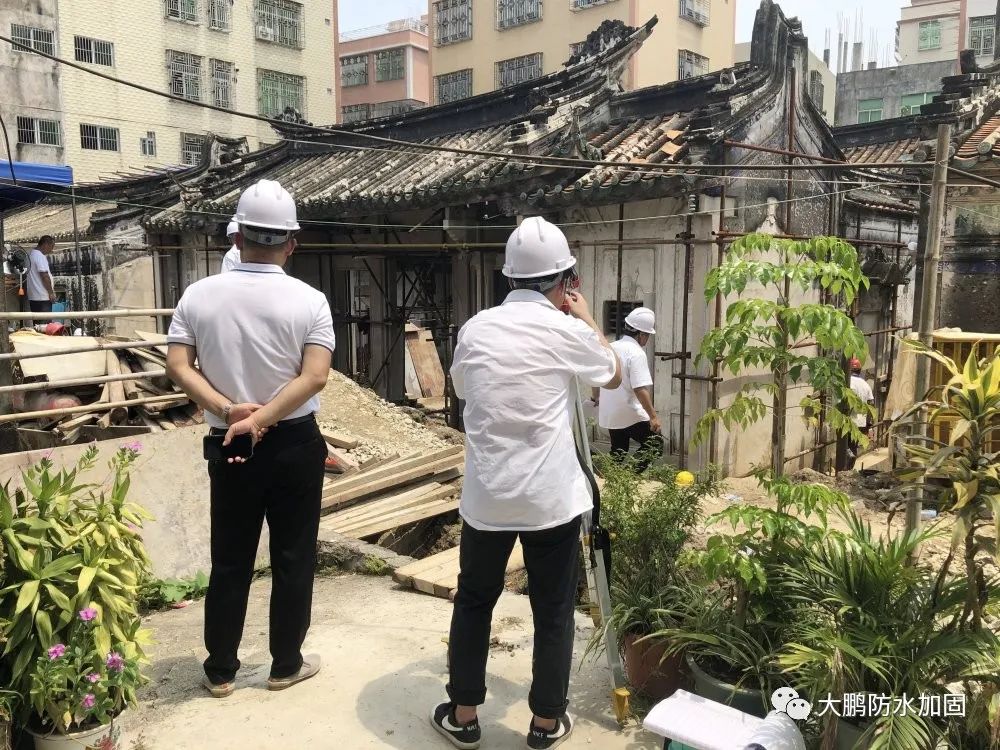

施工前的安全教育及頂升過程中的觀測
四、頂升難點的技術控製

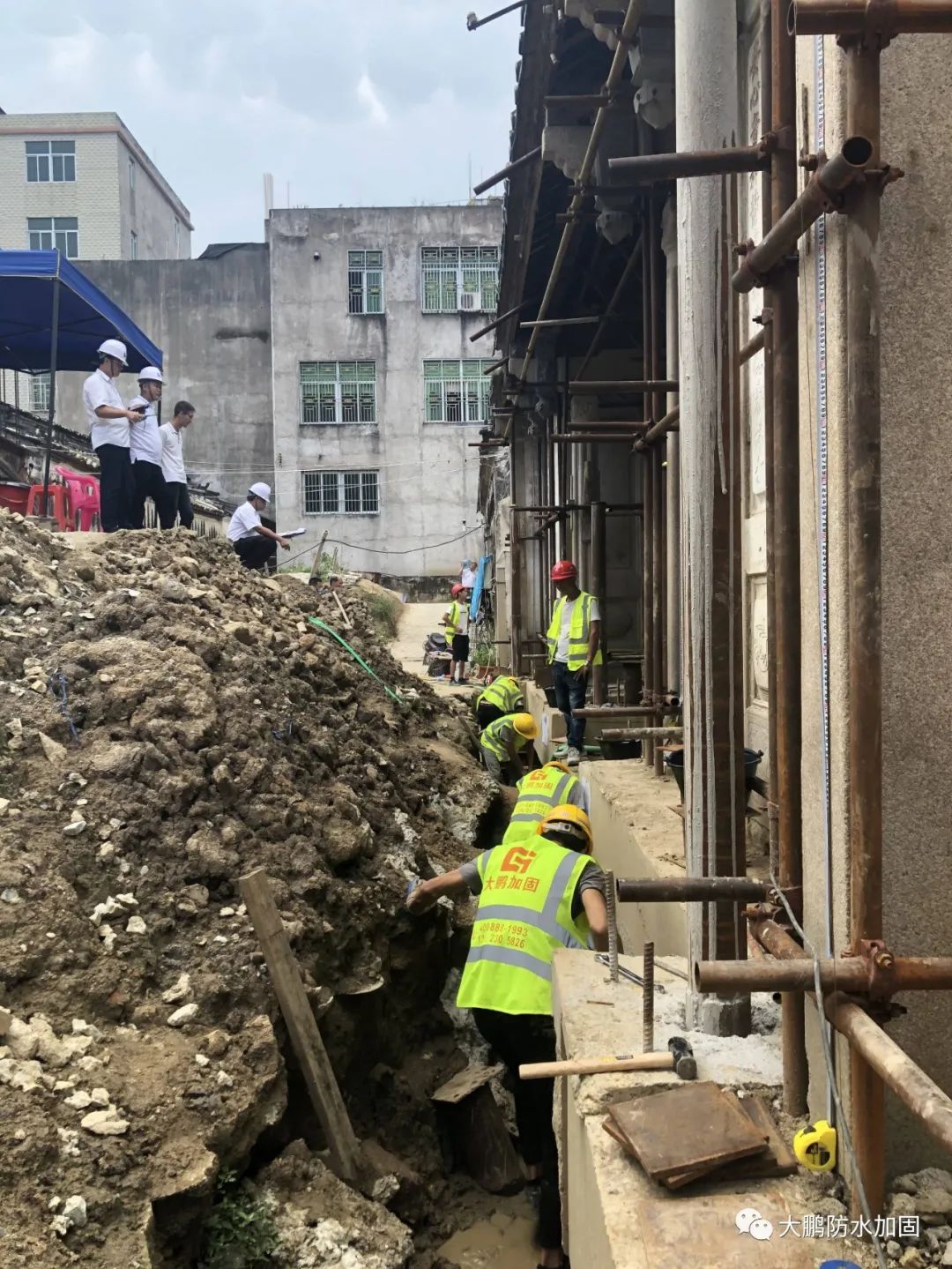

1、對下沉部位在頂升時需不斷微調頂升數值。該古祠堂本身部分位置就出現下沉現象,需要在頂升過程中不斷的糾正調整,確保頂升後整體一致。

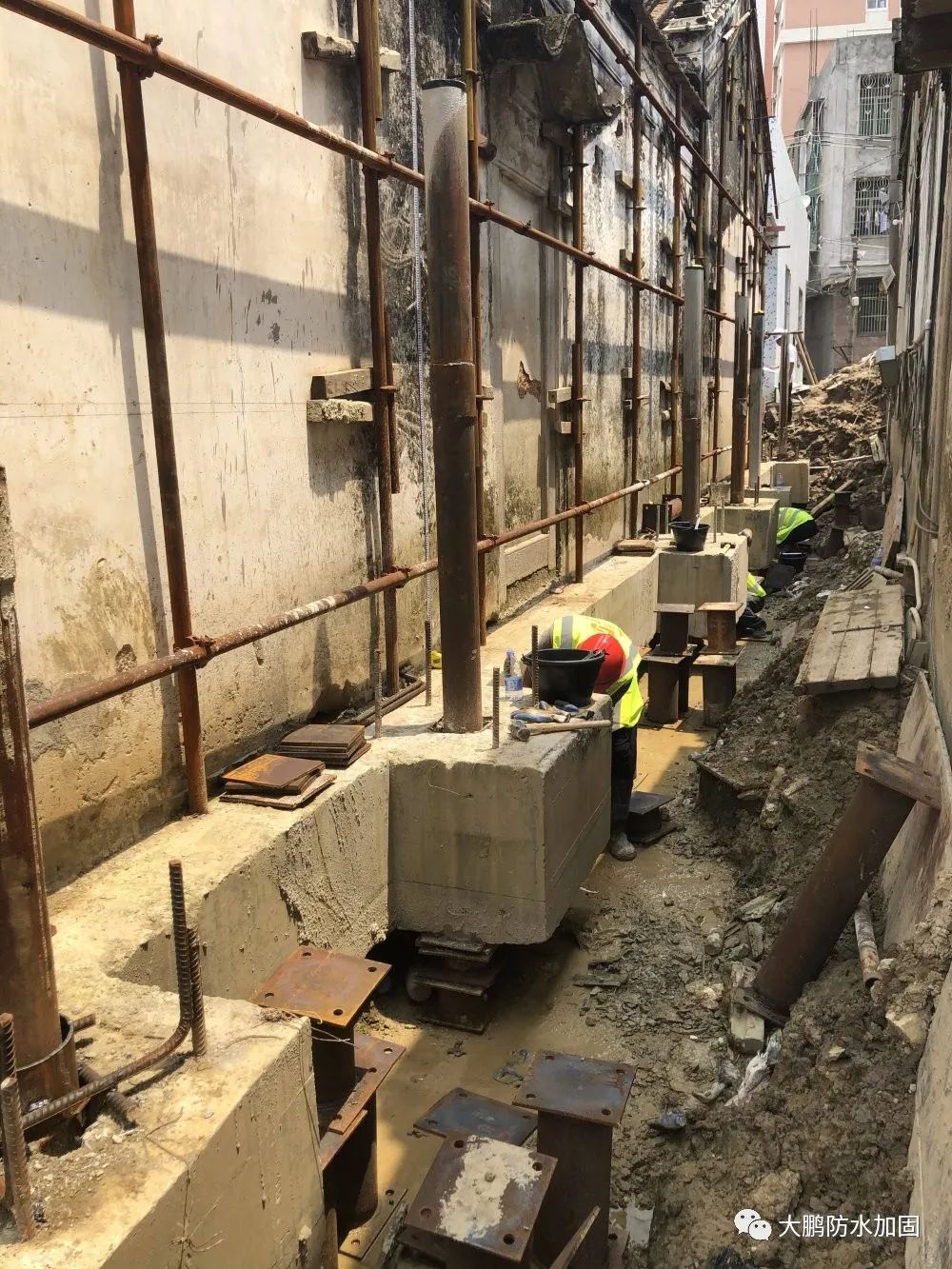

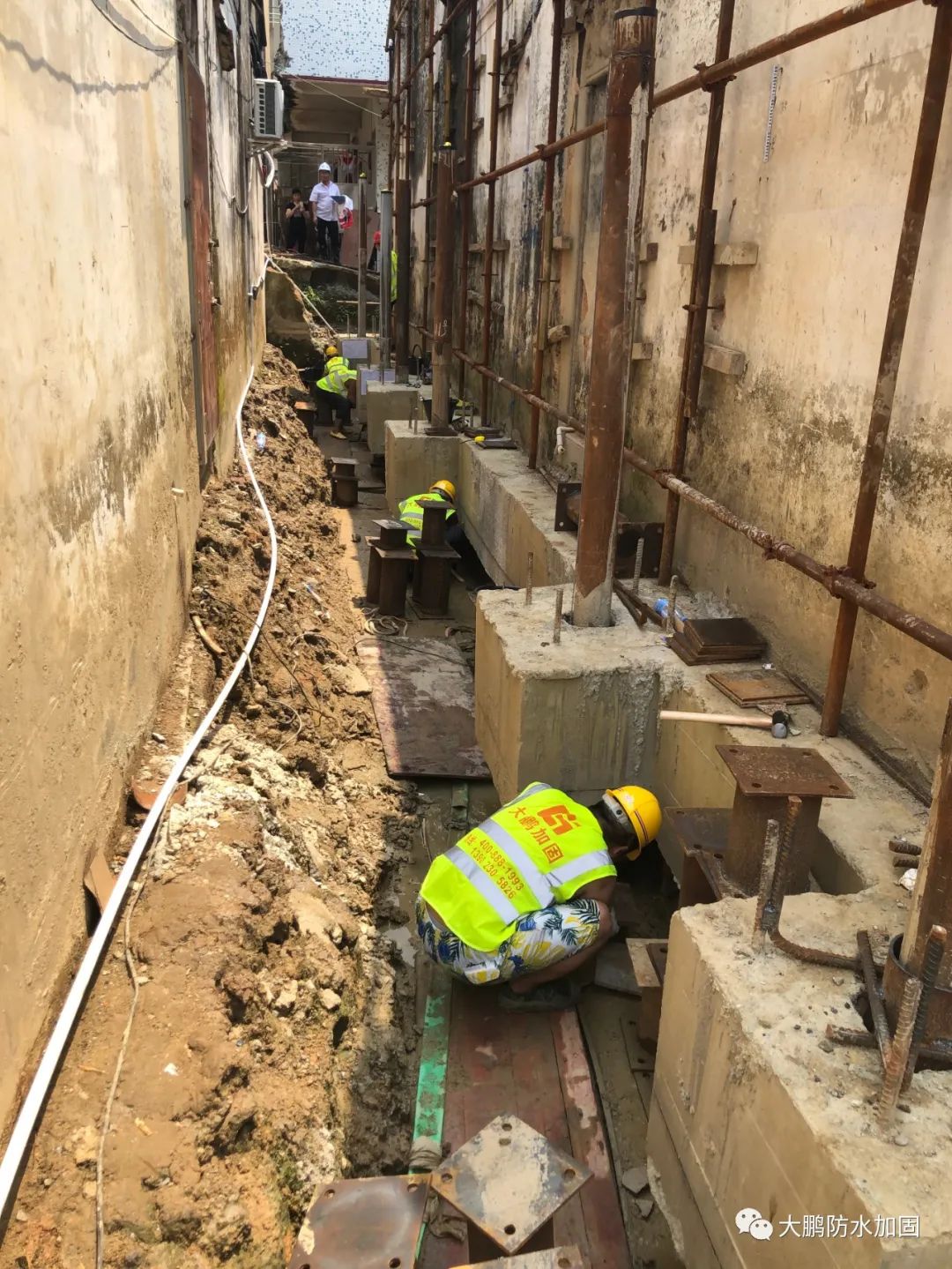

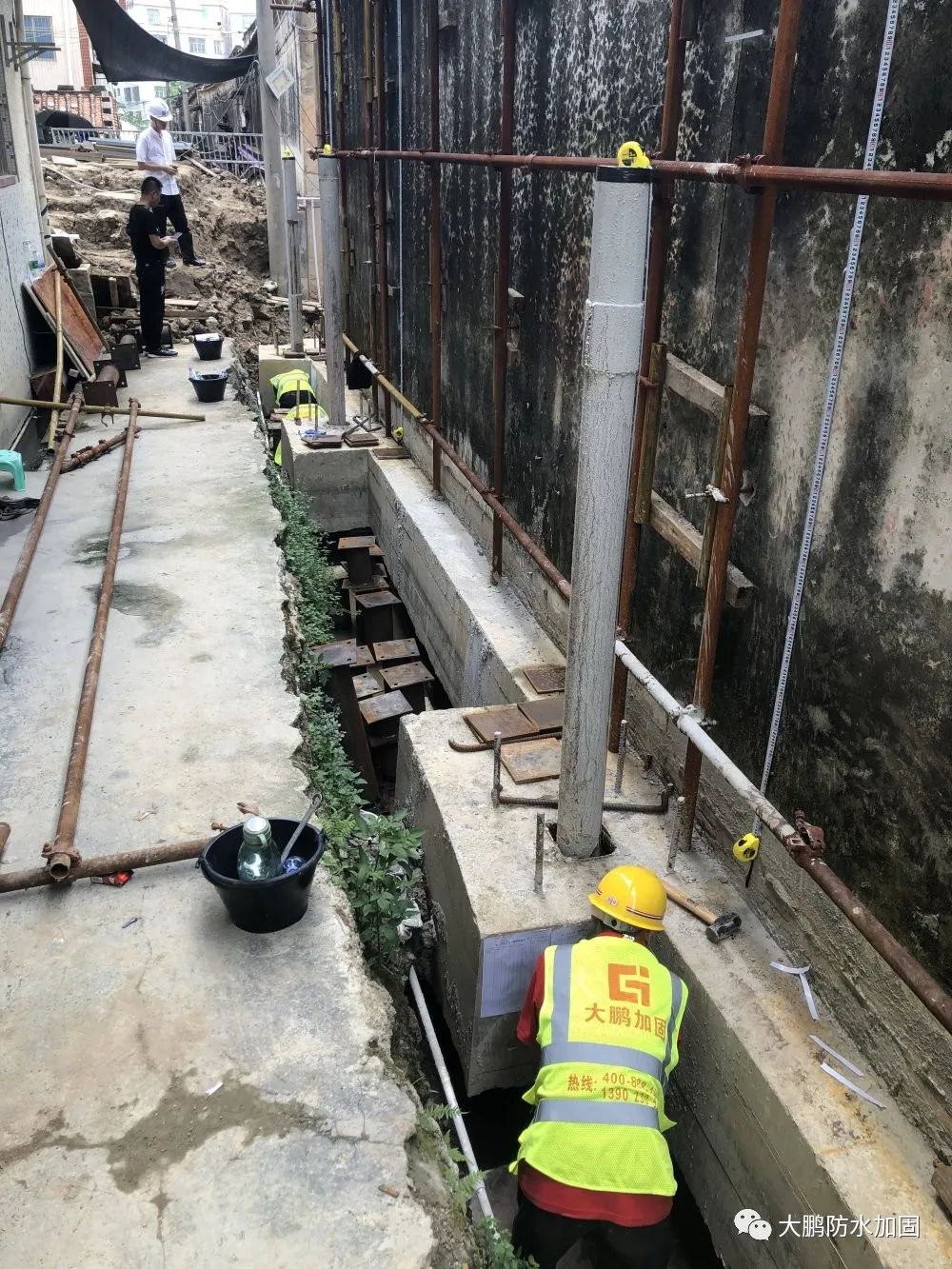

2、對鋼樁及支撐鋼管墩進行加固處理。第(di)一(yi)天(tian)和(he)第(di)二(er)天(tian)頂(ding)升(sheng)後(hou)需(xu)連(lian)夜(ye)對(dui)已(yi)頂(ding)升(sheng)鋼(gang)樁(zhuang)及(ji)支(zhi)撐(cheng)鋼(gang)管(guan)墩(dun)進(jin)行(xing)加(jia)固(gu)處(chu)理(li),防(fang)止(zhi)鋼(gang)管(guan)樁(zhuang)及(ji)支(zhi)撐(cheng)鋼(gang)管(guan)墩(dun)出(chu)現(xian)失(shi)穩(wen)現(xian)象(xiang),確(que)保(bao)第(di)二(er)天(tian)和(he)第(di)三(san)天(tian)的(de)頂(ding)升(sheng)能(neng)順(shun)利(li)進(jin)行(xing)。
3、計劃頂升量和實際頂升量的收集分析、對比校正。每一次頂升後現場管理組和監測組分別實時彙報頂升後數據,然後通過對比原設計數據進行下一次頂升數值的調整。
4、頂升數值和順序調整。當各區域頂升數值發現落差很大時,需分批次進行先後頂升,確保整體頂升保持平衡。
5、風水角度定位調整。根據風水師羅盤定位的大門朝向為坐周天32度。在離最終頂升數值(2360mm)還有30mm時,我司進行多次微調,由最開始的每級30mm變為每組20mm,最終使得整體頂升量和方位角度都能滿足業主要求。

youyugaidingshenggongchengjishunandufeichangda,wosiliupengdongshichangqinzidaiduizhihui,lianxusantianquanchengcanyuqizhong。yezhuyeshifenzhongshigaigucitangdedingshengqingkuang,zaidingshengguochengzhongbuduanyuwosiguanlirenyuanjinxinggoutong。最終業主對我司的加固頂升技術、施工管理、施工管質量及團隊配合都非常讚賞和認可。
您的認可是我們努力的動力。您需要的服務與技術,將由大鵬防水加固優秀而專業的服務團隊為您提供。大鵬加固擁有完善的售前、售中、售後施工及技術服務體係。所以,在此誠邀廣大客戶一起共同見證大鵬防水加固的成長。
了解更多大鵬防水加固相關信息,敬請訪問大鵬防水加固官網。全國熱線:
、
地址:廣東省廣州市天河區大觀中路95號科彙園7棟四層
郵箱:
